公司大唐山西陽城城西90MW光伏發電項目并網發電圓滿成功
(山西陽城訊)5月17日,隨著調度一聲聲命令下達,自升壓站主變壓器、無功補償裝置、集電線路、光伏場區箱變、逆變器直至整個光伏子陣全面帶電,公司承建的大唐山西陽城90MW光伏發電項目并網發電圓滿成功。
2024年11月進場以來,項目積極應對工期短、設備材料供貨緊張、施工地塊點多面廣、施工界面坡度大、用地協調難度大等諸多難題,與建設單位、監理單位通力協作,不斷強化全過程管控,確保了項目建設優質高效推進。一是成立前期勘探組,依據航拍原始地貌圖,結合衛星定位,確定清表范圍和規劃施工便道;二是成立協調小組,提前進場與當?shù)卣跋嚓P(guān)部門溝通協調,確保施工方和當?shù)鼐用駥崿F(xiàn)雙贏;三是優化施工方案,針對施工界面問題,采用新型“高低腿”履帶式潛孔鉆成孔工藝,結合小型鑿巖潛孔鉆,大幅降低施工難度,并在陡峭界面利用10余臺行業級無人機進行發料撒料,解決物料搬運難題;四是精細化施工管理,采取多班組方式同步推進土建工程及電氣工程施工,以流水作業形式穩步推進工程進度。同時,針對施工地塊廣的問題,實施網格化管理并責任到人,堅持每晚與業主的進度匯報會和項目碰頭會,動態調整施工計劃,及時研究解決現場現場反饋問題;五是合理調配各類資源。因受政策調整影響,光伏項目所需材料在市場上較為緊缺,為解決材料供應問題,電務公司、十一分公司、項目部三級聯動,派遣多位物資人員到各個廠家駐點,跟蹤催發物資,確保了現場供需平衡。
大唐山西陽城城西90MW光伏發電項目位于山西省晉城市陽城縣周邊鄉鎮,項目在已建的220kV升壓站內擴建一臺90MWA容量主變及配套高低壓側設備(含220kV、35kV設備及SVG等其他附屬設施),采用分塊發電、集中并網方式,裝機容量為90MW。項目投產后每年可為電網提供清潔電能134147.77MWh。按照火電煤耗每度電耗標準煤301.6g,投運后每年可節約標準煤約40458.97t、減少CO2排放量約110135.32t、SO2排放量約10.73t、氮氧化物排放量約16.1t。
本次并網發電任務的圓滿完成,改善了當?shù)仉娏ο到y(tǒng)的能源結構,實現了電力供應的多元化,提高了電網中可再生能源發電的比例,進一步優化了電源結構,不僅為山西省綠色可持續發展、實現國家“雙碳”戰略目標提供了清潔且穩定的能源支持,也為大唐山西公司全力推進“風光火熱儲”一體化能源基地建設、全力打造“卓越大唐新晉電”品牌貢獻了陽電力量。

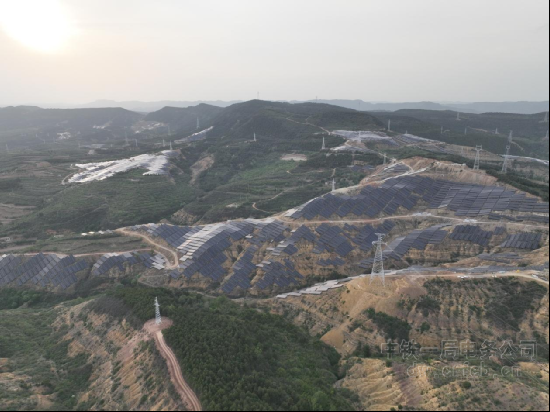

光伏廠區一

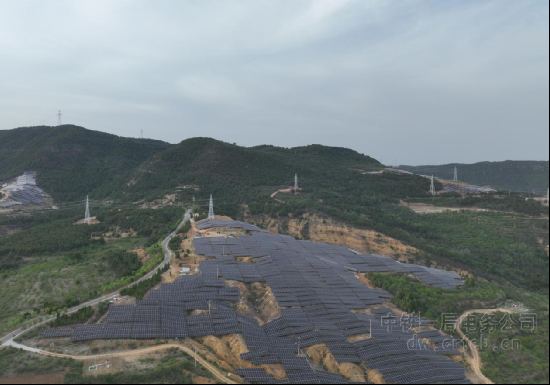

光伏廠區二

繼保調試

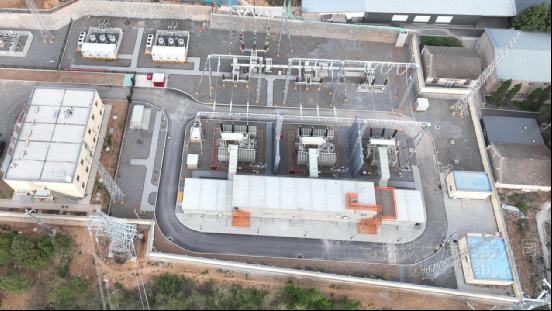

升壓站
合影
