公司濰宿高鐵遷改工程首條500kV超高壓輸電線路遷改完成
(諸城訊)5月22日,隨著新建鐵塔的搭建完成和導線一次送電成功,標志著公司承建的濰宿高鐵三電及管線遷改工程三標段500kV沂密線電力遷改工程順利完工,是該項目全標段首條超高壓輸電線路遷改,為土建及架梁施工掃清了障礙。
此次遷改施工需拆除兩基舊鐵塔、新建三基鐵塔,架設導線總長度為9條公里。為確保施工順利進行,項目部提前做好現場調研,多方進行協調溝通,緊抓難得的停電施工周期,科學制定施工方案,調遣充足生產資源,合理組織現場施工,加強現場安全管控,全力推進遷改工程建設。一是優化施工方案,充分考慮停電影響;二是做好技術交底,提高施工效率;三是細化施工組織,確保工序銜接。采用預組裝吊裝鐵塔的方式,有效縮短施工時間;四是嚴格落實制度,加強安全管控。施工現場執行網格化管理,明確各級網格員管理職責,對施工全過程進行安全盯控。通過多項舉措,項目首條500kV超高壓電力線路施工按照既定計劃有序推進,各施工小組緊密協作,嚴格遵循施工流程和安全規范操作,在10天停電時間內僅用時8天便完成了全部遷改任務,無不彰顯出項目團隊嚴謹細致的工作態度和科學高效的施工管理能力。
新建濰宿高鐵起自濟青高鐵濰坊北站,接至徐宿淮鹽鐵路預留的洋河北線路所,是國家“八縱八橫”高速鐵路網的重要組成部分,公司承建的濰宿高鐵三電及管線遷改工程三標段線路全長36km,涉及“三電”及管線遷改四百余處。新建濰宿高鐵建成后將成為區域交通的重要樞紐節點,將極大提升諸城在全國交通版圖中的地位,為諸城經濟發展注入全新活力。

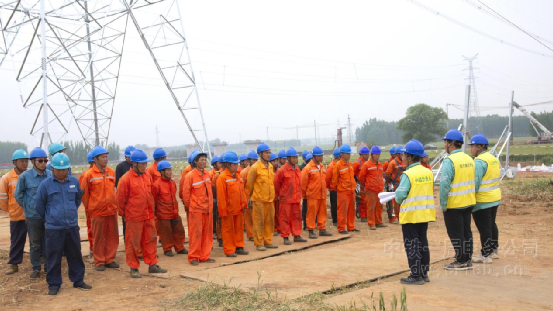

班前講話

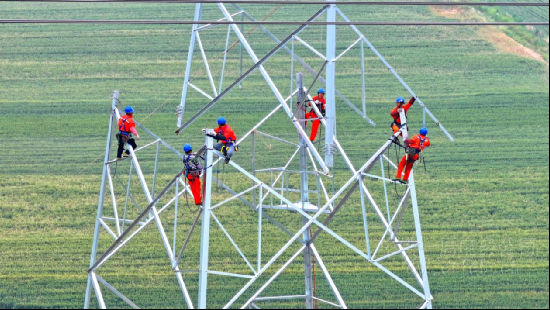

鐵塔組立
組立完成

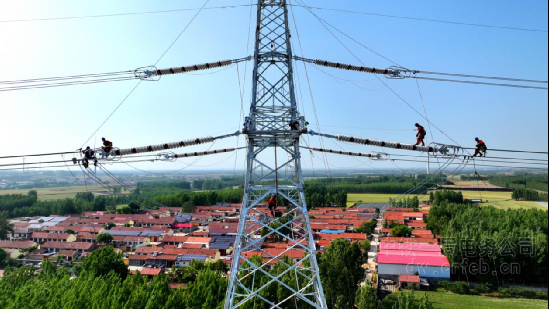

導線引流

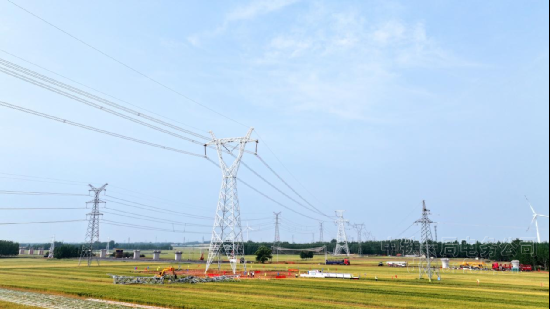

線路全貌

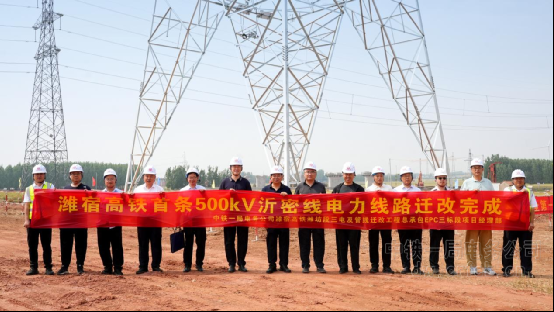

遷改完成
