公司商洛洛南8.9MWp分布式光伏項目全容量并網
5月28日,公司承建的陜西商洛洛南8.9兆瓦分布式光伏項目實現全容量并網發電,展現了公司在分布式光伏領域的技術實力與項目執行能力。

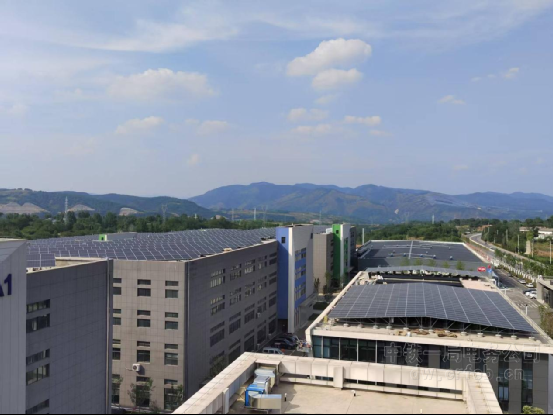

項目坐落于商洛市洛南縣,依托當?shù)貎蓚€工業廠區和一個工業園區約7.8萬平方米屋頂面積建設分布式光伏電站,創新采用"自發自用、余電上網"與"全額上網"雙模式并網,總裝機容量達8.9兆瓦。

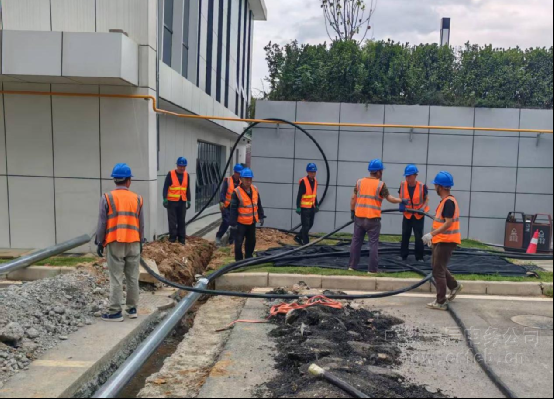

建設過程中,項目積極應對一處租賃合同簽訂受阻突發情況,迅速啟動應急預案:一方面聯動地方政府協調資源,另一方面組建專項小組對全縣建筑展開地毯式排查,僅用時15天即鎖定替代屋頂并完成可行性論證,在多方協調下成功完成簽約。與此同時,項目組織人員同步推進結構檢測、電力接入審批、施工設計優化等8項并行工作,將常規需45天的工作周期壓縮至20天,創造了同類項目建設的"洛南速度"。

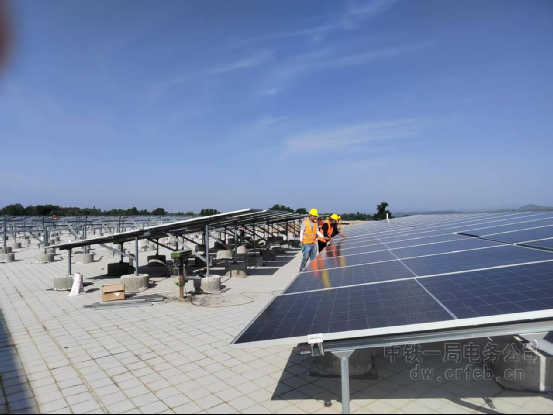

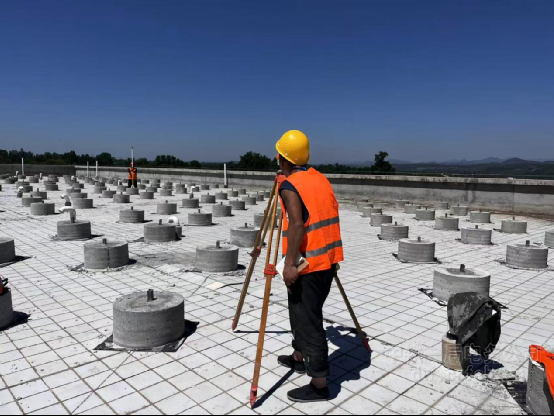

項目深度融合數字化技術與精細化管理,成功實現施工全周期高效履約:在設計階段,運用BIM技術構建三維模型,對15177塊590瓦高效單晶硅組件進行毫米級排布模擬,優化傾角設計使發電效率提升8%;在施工階段,采用"預制裝配+流水線"作業模式,劃分12個模塊化作業單元,推行關鍵工序"三檢制"質量管控體系,實現高空作業零事故、電氣連接100%達標;在設備管理環節,建立全生命周期追溯體系,通過就近設倉、智能調度,將設備到場時間縮短40%。
自4月22日項目取得電力接入批復后,技術團隊結合當?shù)啬甑刃Ю眯r數1119小時的光照條件,運用大數據動態優化調整組件布局方案。項目投產后,預計年發電量達286萬千瓦時,年節約標煤2973噸,減排二氧化碳8117噸,相當于每年植樹造林45萬棵的碳匯量,為秦嶺生態屏障保護提供有力支撐。
此次項目成功并網,不僅是公司新能源版圖的又一次突破,更充分體現了公司踐行國家"雙碳"戰略的責任擔當。未來,公司將持續深耕光伏+儲能領域,以技術創新驅動產業升級,助力更多地區構建"源網荷儲"一體化新格局,為"十四五"綠色發展藍圖增添更多亮色。
