提前12天,寧波軌道交通7號線供電項目正式進入聯調聯試階段
時間:2025年05月29日 作者:文/李明翰;圖/李明翰、林婕 點擊量:
(寧波訊)5月29日,公司承建的寧波軌道交通7號線供電項目云下區間出入段線接觸網熱滑試驗圓滿成功,標志著項目全面進入聯調聯試階段。
為確保出入段熱滑節點順利實現,項目在3月底開展攻堅動員,完成物資機具儲備并細化剩余工作量,全面梳理重難點任務,并根據節點目標倒排工期;針對環境復雜、多工種交叉作業、工期緊張等問題,進一步強化過程管控,細化協調機制,保障現場施工有序推進、安全質量可控。項目團隊將出入段線工程量精確分解到每日,與軌道專業開展每日工效對賬,確保施工目標日清日結。自4月份起,項目相繼完成出入段線環網電通、隧道沖洗、冷滑試驗、限界檢測、接觸網電通等關鍵節點任務,最終較原定工期提前12天達成熱滑目標。
當日,電客車在7號線云龍站到下應南車輛段進行熱滑試驗,測試了供電系統弓網關系的適配情況。經現場檢測,此次試驗過程平穩可靠,受電弓與接觸網運行狀態良好,各項檢測數據穩定、列車性能正常,滿足設計標準。

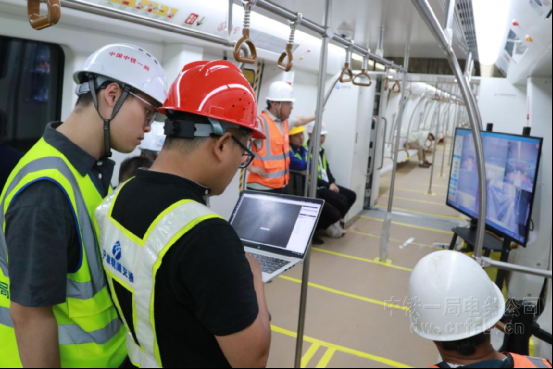

弓網檢測

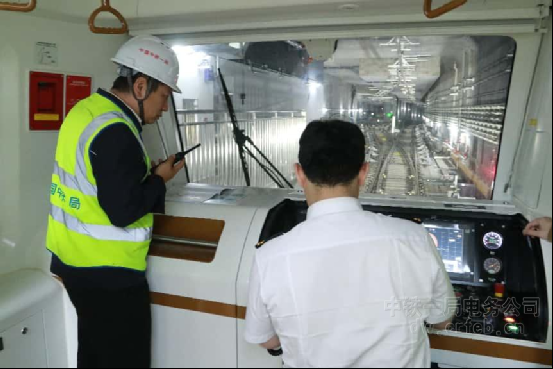

與電客車司機對接進路

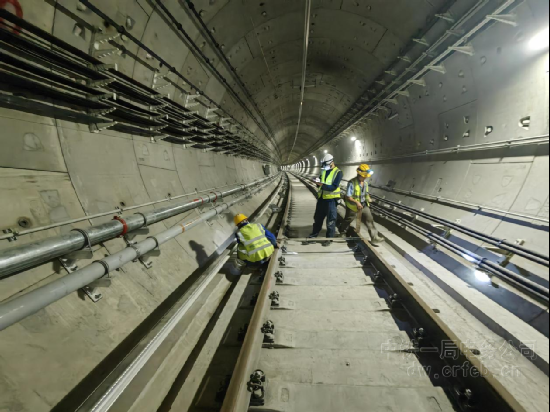

回流軌平推
熱滑完成
