深圳地鐵8號線三期工程順利實現全線“400V電通”
時間:2025年06月27日 作者:王佳 點擊量:

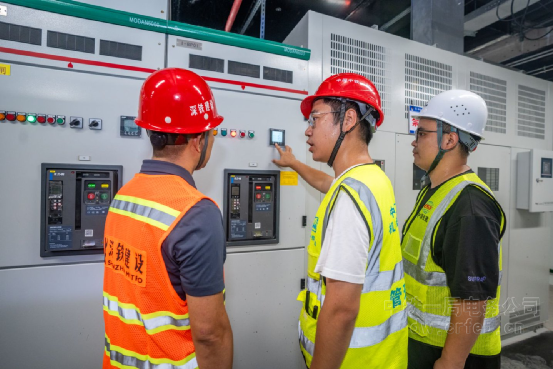

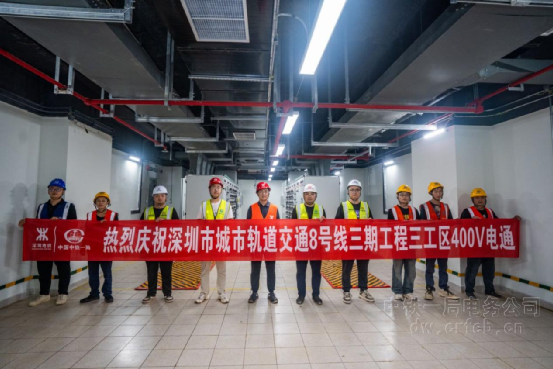

?。ㄉ钲谟崳?月26日,隨著溪涌站 400 V開關柜成功送電,標志著深圳8號線三期工程全線實現“400V電通”。這一關鍵節點的順利完成,為后續設備系統綜合聯調、熱滑試驗及通車運營奠定了堅實基礎。
為確保一次性通過全線電通目標,項目部周密部署,從領導小組成立、專項方案制定、過程管理、資源調配等多維度展開攻堅。項目提前召開動員會,明確電通節點的里程碑意義,號召全體施工人員以電通為目標,全力以赴趕進度。同時,加強站內網格化管理,實時共享現場信息,即時解決各類突發問題。在電纜敷設過程中,為確保精準走向與固定牢固,現場采用分層敷設工藝技術,使電纜排列整齊。設備安裝過程中,應用BIM技術進行建模與碰撞檢測,優化施工流程,提高施工效率。面對復雜的施工環境及有限的作業空間,項目帶領大家靈活調整施工方案,攻堅克難,最終順利實現“電通”。
此次全線 400 V電通節點的完成,是8號線三期工程建設征程中的一個重要里程碑。該節點的實現為通風空調、給排水、照明等機電設備的調試創造了必要條件,也為項目如期開通營運按下了“加速鍵”。項目部將以此為契機,繼續保持精益求精的態度和昂揚的斗志,以更高標準、更嚴要求穩步推進后續工程建設,為8號線三期地鐵項目順利通車保駕護航。
