無錫地鐵4號線二期供電工程首戰告捷 既有線改造核心設備凌晨進駐
?。o錫訊)6月30日凌晨3點,公司無錫地鐵4號線二期供電工程首戰告捷——既有供電系統改造核心設備正式完成進駐,標志著項目進入全面建設階段。
無錫地鐵4號線二期供電施工包括博覽中心站(不含)至錫士路站正線6站6區間的變電所、環網、接觸軌、疏散平臺、出入口光伏雨棚等安裝工程,同步完成3號線新區主變電所、4號線一期終點站博覽中心站既有供電系統的并網改造。
并網改造共涉及新增12面35kV開關柜的安裝調試任務,包含:無錫新區主所10面,博覽中心站2面。其中,博覽中心站施工面臨既有線行車安全管控、施工與運營同步協調等多重挑戰,風險與壓力顯著提升。
為確保施工過程安全、有序、規范,項目部聯合業主扎實推進前期籌備工作,先后兩次邀請設計、監理、運營等相關單位開展全要素模擬推演。在確定總體方案時,要求通盤考慮設備出廠運輸、梅雨季防護、平板車設備固定、既有線運輸路徑等運輸過程中的細節問題。同時詳細分析施工隱患,提前制定應急預案,嚴格把控質量管控、技術交底、設備人員組織等關鍵點。
6月26日,開關柜進場施工首日,現場機械與工機具一應俱全,準備充分。施工人員斗志昂揚,無畏炎炎高溫,一氣呵成地完成了無錫新區主變電所 10 面開關柜的進場及就位工作。
6月29日,博覽中心站迎來最后兩面開關柜進場實施任務。既有線施工,情況錯綜復雜,為不影響一期線路日間正常行車,工程部巧妙地將施工工序劃分為兩個階段:29日12時至16時,在具區路車輛段開展開關柜設備的裝車、加固作業;30日0時30分至3時,完成開關柜軌行區運輸、站臺層轉運以及變電所就位等一系列既有正線施工內容。
29日11時38分請點完成后,具區路車輛段施工區間實施臨時封鎖;12時整,設備進場工作準時開啟。作業人員在工作區域設置五米警戒線,并安排專人負責防護,其余人員也都明確分工,各司其職。有的忙著鋪設鋼板,開辟出便捷的運輸便道;有的則借助液壓叉車,小心翼翼地托起設備。在團隊的緊密協作、共同努力下,設備被安全平穩地轉運到軌道平板車上,并進行了牢固的固定。15時25分,作業團隊提前完成準備工作,軌道車啟動并??吭谲囕v段23股道,原地待命。
30日0時30分,施工作業令請點完成,博覽中心站上下行區間隨即封鎖。施工負責人果斷發出作業指令,搭載著開關柜設備的軌道車從具區車輛段緩緩駛出,朝著站臺穩步駛來。同一時間,在站臺層等候的全體人員迅速響應,嚴格按照施工計劃,有條不紊地推進施工。運輸作業組人員手法嫻熟,運用方木、鋼板搭建起軌道車與站臺之間的連接通道,再借助液壓叉車,穩穩當當地將設備卸至站臺;清障作業人員提前拆除既有變電所的門扇,為設備進場順利打開通道。開關柜設備進入變電所后,大家齊心協力將其精準就位安裝。與此同時,出清作業組承擔“斷后”重任,快速拆除鋼板、方木等輔助物料,地毯式清查現場遺留物,確保軌道區行車安全。
凌晨3時,作業團隊不負眾望,成功完成了本次35kV開關柜的運輸任務。這是項目自6月25日通過專家評審開工后實施的首個任務,同時也是4號線二期供電工程唯一既有線施工。

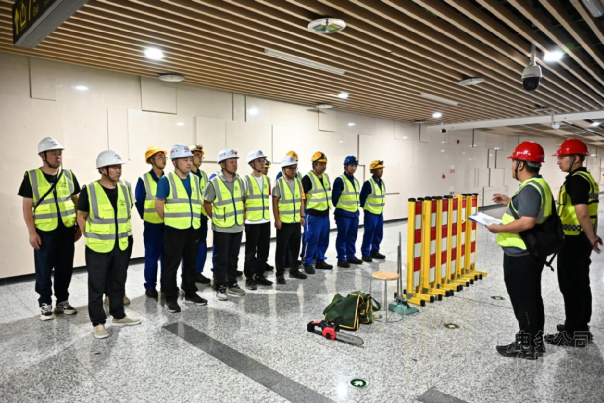

施工交底

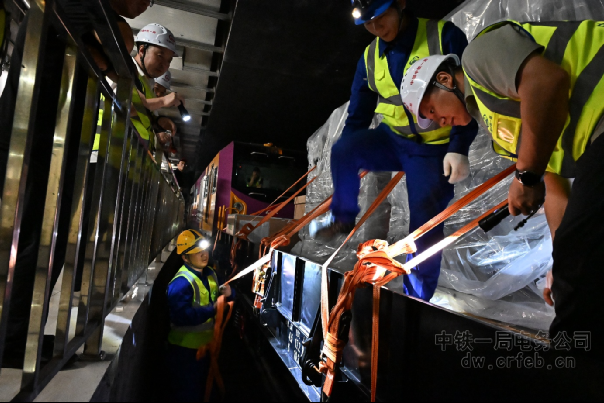

解除設備固定帶

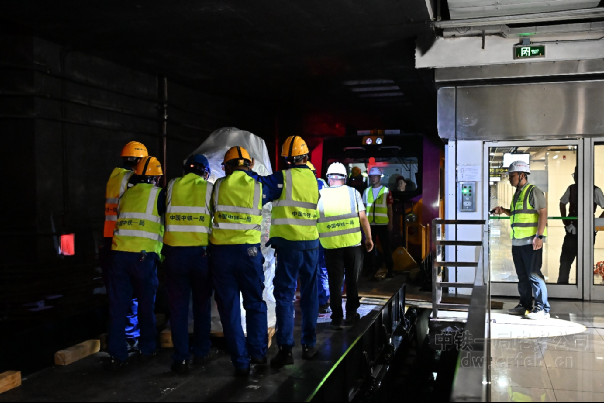

開關柜搬運

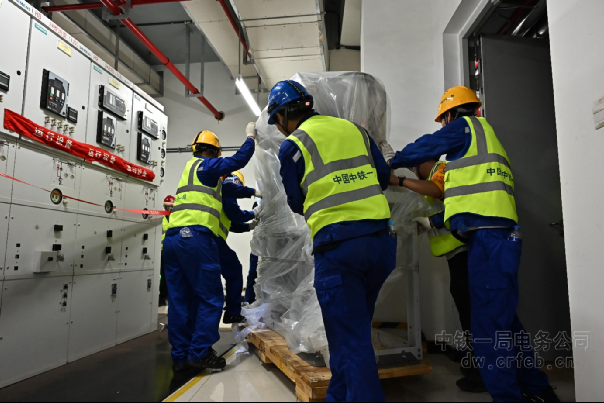

開關柜進入博覽中心站變電所

完工合影
