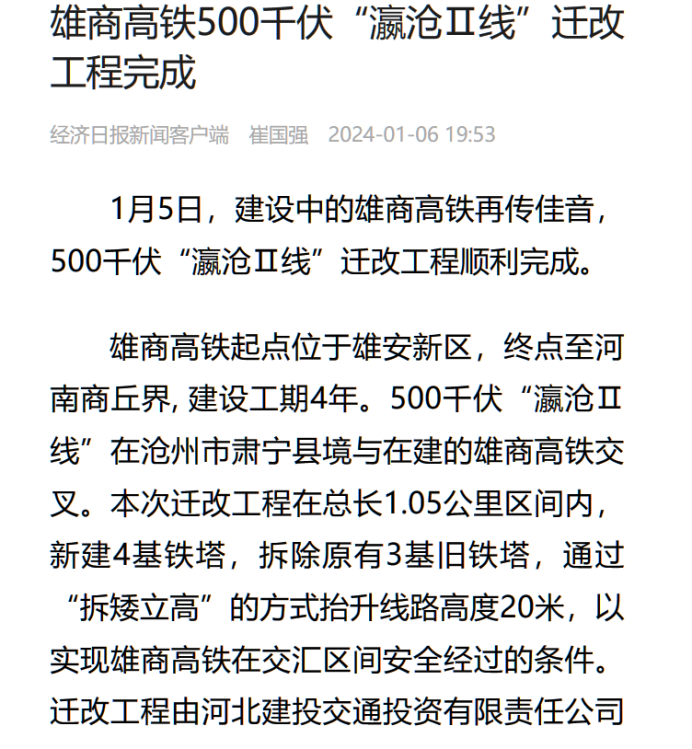

【經濟日?qǐng)?bào)】雄商高鐵500千伏“瀛滄Ⅱ線”遷改工程完成
時間:2024年01月06日 作者:站點管理人員 點擊量:
1月5日,建設中的雄商高鐵再傳佳音,500千伏“瀛滄Ⅱ線”遷改工程順利完成。
雄商高鐵起點位于雄安新區,終點至河南商丘界, 建設工期4年。500千伏“瀛滄Ⅱ線”在滄州市肅寧縣境與在建的雄商高鐵交叉。本次遷改工程在總長1.05公里區間內,新建4基鐵塔,拆除原有3基舊鐵塔,通過“拆矮立高”的方式抬升線路高度20米,以實現雄商高鐵在交匯區間安全經過的條件。遷改工程由河北建投交通投資有限責任公司和雄安高鐵公司牽頭組織,于2023年11月20日啟動實施。
遷改工程中新建的4基鐵塔總重119噸,其中最高塔身65.5米,重37噸,可謂“體形”巨大。施工人員從2023年末連續奮戰到2024年歲首,用時8天先后完成了鐵塔組立、導線及光纜展放、緊線掛線、跳線及附件安裝等復雜工序。
